Construire sa maison à Niamey en 2026 : coûts, matériaux, artisans et étapes du permis de construire

Construire sa maison à Niamey en 2026 : coûts, matériaux, artisans et étapes du permis de construire

Construire sa maison à Niamey en 2026 : coûts, matériaux, artisans et étapes du permis de construire

Construire ou acheter à Niamey : pourquoi la construction reste préférée

À Niamey, la grande majorité des ménages qui accèdent à la propriété choisissent de construire leur propre maison plutôt que d’acheter un bien existant. Les raisons sont multiples : l’offre de biens finis de qualité est limitée et chère, la construction permet de maîtriser les coûts étape par étape, et surtout, la tradition familiale de « faire sa maison soi-même » reste très forte au Niger. Ce guide vous accompagne à travers les étapes clés d’un projet de construction à Niamey en 2026.

Illustration d'une maison en construction à Niamey avec matériaux de chantier : béton, briques, fer à béton
Construction neuve à Niamey — coûts, matériaux et permis 2026

Étape 1 — Acquérir le terrain et sécuriser le titre foncier

Avant de poser la première pierre, le terrain doit être sécurisé juridiquement. À Niamey, un terrain sans titre foncier (ou au minimum sans permis d’habiter délivré par la mairie) ne peut pas faire l’objet d’un permis de construire valide. Si vous disposez d’un permis d’habiter, les démarches de conversion en titre foncier peuvent être engagées en parallèle de la construction, mais il est fortement conseillé de les finaliser avant de commencer les gros œuvres.

La Banque de l’Habitat du Niger (BHN) exige systématiquement un titre foncier pour financer une construction. Les autres banques commerciales appliquent la même règle.

Étape 2 — Obtenir le permis de construire à Niamey

Le permis de construire est obligatoire pour toute construction d’un immeuble d’habitation à Niamey. Il est délivré par la Direction de l’Urbanisme et de l’Architecture de la Ville de Niamey (DUA), sur la base d’un dossier comprenant :

  1. Formulaire de demande de permis de construire (disponible à la DUA)
  2. Copie du titre foncier ou permis d’habiter
  3. Plan de masse du terrain (établi par un géomètre agréé)
  4. Plans architecturaux signés par un architecte inscrit à l’Ordre des Architectes du Niger (OAN)
  5. Devis estimatif des travaux
  6. Paiement des taxes de dossier (variable selon la superficie et la nature du projet)

Le délai de traitement est en théorie de 30 à 45 jours. En pratique, comptez 60 à 90 jours selon la charge du service et la complétude du dossier. Il est recommandé de déposer le dossier en personne et d’en garder une copie complète avec accusé de réception.

Étape 3 — Les coûts des matériaux de construction à Niamey en 2026

Les matériaux de construction à Niamey sont en grande partie importés — le ciment vient principalement du Nigeria (Dangote Cement) ou de Côte d’Ivoire (Cimaf), le fer à béton est importé d’Europe ou d’Asie via les ports de Cotonou et de Lagos. Cette dépendance aux importations expose les prix aux fluctuations du cours international et aux délais de transport.

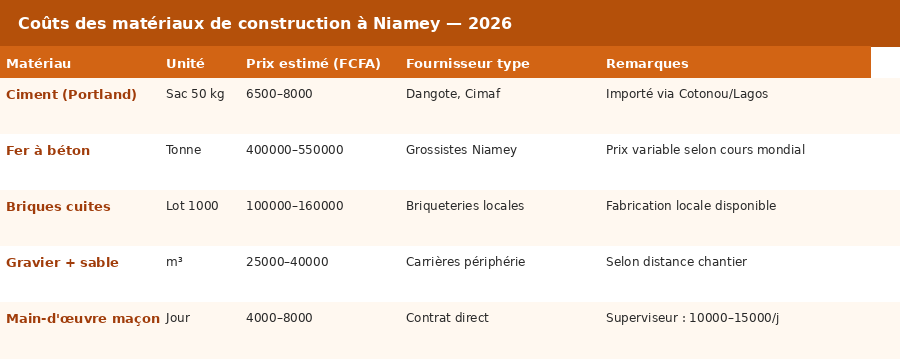

Tableau des prix des matériaux de construction à Niamey en 2026 : ciment, fer à béton, briques, gravier, main-d'œuvre
Prix matériaux de construction Niamey 2026 — ciment, fer à béton, briques

Estimation du coût global de construction

À Niamey en 2026, le coût de construction d’une maison de standing moyen (dalles béton, briques cuites, menuiserie aluminium basique, revêtement carrelage standard) se situe entre 150000 et 250000 FCFA par m² de surface habitable. Pour une villa F4 de 120 m², le coût total de construction hors terrain se situe donc entre 18 et 30 millions de FCFA selon les finitions.

  • Standing économique (banco amélioré, fibrociment) : 100000–130000 FCFA/m²
  • Standing moyen (briques cuites, dalle, carrelage) : 150000–200000 FCFA/m²
  • Standing élevé (finitions importées, plafonnage soigné) : 220000–350000 FCFA/m²

Étape 4 — Les artisans et la maîtrise d’œuvre

Le marché des artisans du bâtiment à Niamey est bien développé, mais la qualité est très variable. Il est possible de construire entièrement en régie (en gérant soi-même les corps de métier) ou de confier le chantier à un maître d’œuvre.

Tarifs 2026 des principaux corps de métier

  • Maçon qualifié : 5000 à 8000 FCFA/jour
  • Manœuvre : 2500 à 4000 FCFA/jour
  • Chef de chantier / superviseur : 10000 à 20000 FCFA/jour
  • Plombier : 7000 à 12000 FCFA/jour + fournitures
  • Électricien : 7000 à 12000 FCFA/jour + fournitures
  • Carreleur : 3000 à 5000 FCFA/m² posé (main-d’œuvre seule)

Pour éviter les abandons de chantier en cours de route, il est recommandé de payer les ouvriers en fin de semaine (jamais en avance complète), de tenir un registre des livraisons de matériaux, et de désigner un représentant de confiance pour surveiller le chantier si vous n’êtes pas présent quotidiennement.

Les pièges classiques à éviter

Le devis sous-estimé

L’erreur la plus fréquente est d’accepter un devis très bas pour « commencer » sans avoir un plan complet. Les artisans peu scrupuleux sous-chiffrent délibérément pour décrocher le contrat, puis réclament des « avenants » tout au long du chantier. Exiger un devis détaillé sur la base de plans complets avant de signer.

Les matériaux de qualité insuffisante

Le marché nigerien connaît la présence de ciment sous-dosé et de fer à béton de diamètre inférieur à ce qui est annoncé. Acheter auprès de distributeurs référencés et vérifier systématiquement les étiquettes de provenance des matériaux livrés sur chantier. Un essai de compression sur un échantillon de béton coulé est recommandé pour les projets importants.

L’absence d’architecte

Construire sans architecte est légalement possible pour les petites constructions, mais risqué pour tout projet R+1 ou plus. Un plan mal étudié (dalles sous-dimensionnées, fondations insuffisantes pour la nature du sol) peut entraîner des surcoûts de renforcement après coup bien supérieurs aux honoraires économisés. L’OAN (Ordre des Architectes du Niger) publie un tarif de référence : comptez 3 à 5 % du coût total des travaux.

FAQ — Construction à Niamey

Peut-on construire par phases successives pour étaler les coûts ?
Oui, et c’est même la méthode la plus courante à Niamey. Beaucoup de familles construisent le rez-de-chaussée, y habitent, puis ajoutent un étage 2 à 5 ans plus tard selon leurs capacités financières. Il est cependant indispensable de prévoir dès le départ des fondations et des poteaux dimensionnés pour accueillir l’étage futur, même si on ne le construit pas immédiatement — le surcoût est minime au moment du gros œuvre mais représente un gain majeur pour la suite.

La BHN finance-t-elle la construction ou seulement l’achat ?
La Banque de l’Habitat du Niger finance aussi bien l’achat que la construction neuve. Pour une construction, elle décaisse en général par tranches liées à l’avancement du chantier (sur la base de certificats d’avancement établis par un technicien). Le dossier doit inclure les plans architecturaux approuvés et le permis de construire délivré.

Faut-il une assurance chantier au Niger ?
Il n’existe pas d’obligation légale stricte d’assurance chantier pour les particuliers au Niger. Cependant, pour tout projet financé par une banque, celle-ci exigera en général une assurance « tous risques chantier » (TRC). Pour les auto-constructeurs, une assurance incendie sur les matériaux stockés sur site est recommandée.

Combien de temps prend la construction d’une villa F4 à Niamey ?
Un chantier conduit régulièrement avec une équipe stable de 5 à 8 ouvriers prend entre 8 et 18 mois pour une villa F4 avec finitions. Les facteurs de rallongement les plus fréquents sont les ruptures de trésorerie du maître d’ouvrage, les retards de livraison du fer à béton, et les arrêts pendant la saison des pluies (juillet à septembre, où le béton doit être protégé et le sol devient difficile à travailler).

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

Ce site utilise Akismet pour réduire les indésirables. En savoir plus sur la façon dont les données de vos commentaires sont traitées.

Articles Similaires

Comparer
